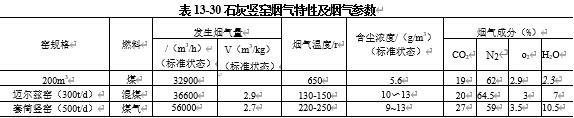

利用粉尘粒子在气体,液体介质中的惯性不同,可以对其进行分级,这种分析方法称为惯性分级测定法.
测定气体流量和粉尘浓度的测孔位置应设在袋式除尘器入口和出口总管的直管段.在不影响测试精度的条件下,测定位置尽量靠近除尘器,但应尽可能避开管道的弯曲部分和断面形状急剧变化部位的干扰.
袋式除尘器测试应在除尘器运转后3~6个月内进行,测试时,尘源设备和除尘器须同时正常运转.为了准确测试和评价除尘器,测试过程中,尘源设施应当保持满负荷运转.
袋式除尘器备品备件包括滤袋,滤袋框架,脉冲阀,膜片,空压机空气过滤器,空压机机油等等.
除尘器的检修宜在停机的状态下进行.当生产工艺不允许停机时,可通过关闭某个仓室进,出口挡板门的措施来实现离线检修.
定期巡检清灰装置的运行状况,白班不少于1次.若发现脉冲阀异常(漏气,膜片破损,阀内部通道堵塞,电磁阀失灵等),或切换阀门开,关不到位和漏气,或振动机构失灵,应及时处理.

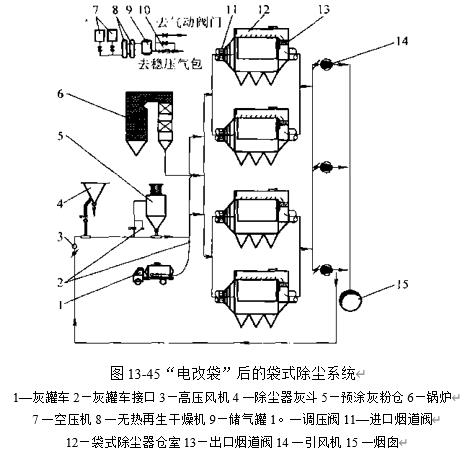

当烟气温度升高接近滤料最高许可使用温度时,控制系统应报警.当烟气温度到达滤料最高许可使用温度之前,应及时开启混风装置,或喷雾降温系统,或旁路系统.若生产许可,也可停运引风机.
当生产工艺或生产设备停机或锅炉停炉后,袋式除尘器需继续运行5~10min后再停机.无论短期停运或长期停运,袋式除尘器灰斗内的存灰都应彻底排出.
袋式除尘器的运行应配置专职的操作人员,并经培训和考试合格.操作人员应定期对袋式除尘器的运行状况和参数进行巡查,并认真记录. 运行过程中,当烟气温度超过滤袋正常使用温度时,控制系统报警,若烟气温度继续上升至滤料最高使用温度...
除尘器及管道安装结束,完成气密性检查.需对袋式除尘器进行预涂粉及泄漏检查的,已经完成该项程序.
上箱体宜整体吊装.若条件不满足时,花板应在地面工作台拼装后整体吊装.
灰斗焊接时应有防变形措施,焊缝必须严密,全部焊缝应进行渗油密封性检査.外滤式除尘器的中箱体和内滤式除尘器的袋室,其立柱,横梁,圈梁所形成的框架,须测量中心定位和平立面各对角线的尺寸,根据技术要求确认其合格后再进行焊接.
安装前应仔细检查以下内容,尺寸,滑动面的光滑度及平整性等,滚动式支座的滚珠(柱)数量和质量,滑动支座摩擦片的数量和质量.
对于净化常温气体的除尘器,除尘器本体与钢支架(柱)的连接为固接;对于净化高温气体的大型除尘器,除尘器本体与钢支架(柱)的连接为活动连接.
立柱,单根立柱和横梁的直线度,偏差应小于5mm.立柱端板平面应垂直于立柱轴线,其垂直度公差为端板长度的5%,且最大不得大于3mm.立柱上下端板孔组的纵向中心线,横向中心线与设计中心线应重合,其极限偏差为±1.5mm..同...
基础浇制质量要求,基础的养护应达到设计强度的70%以上时,才能交付安装.基础四周的回土工作也应满足安装和搬运设备的需要.基础外表面不应有裂缝,蜂窝,孔洞,露筋及剥落等现象,不得有油污.
技术文件应齐全.主要内容:资料清单,除尘器产品合格证,设备和电气,仪表,滤袋安装的技术说明书,安装详图.设备,货物装箱清单和明细表.重要配套件和外购件检验合格证及使用说明书等.
设备开箱要按箱面示意和要求拆盖,不得损伤设备.设备开箱后,应认真核查箱号,设备名称,图号(或规格),件数是否与装箱清单或其他交货清单相符合,并做好开箱验收记录.开箱检查完毕后,必须办理有关验收手续,并妥善保管.对损坏的零...
袋式除尘器安装前,应对主要钢结构件进行检验,内容包括零,部件名称,材料,数量,规格和编号等.
对施工人员应进行安全教育和培训.施工安装单位应与业主或总承包单位签订安全协议.安装队伍应设置专职安全员.负责施工现场的安全工作.
